在通信行业,设备一旦部署,往往就意味着要在荒野、楼顶、机房等严苛环境中7x24小时不间断运行。任何一个微小部件的失效,都可能导致整个基站的瘫痪和通信网络的中断。作为一名负责硬件产品生命周期管理的项目经理,我每天打交道的,就是和这些潜在的“失效炸弹”作斗争。
今天,我想和大家深度复盘一个我亲手操盘的项目——“降低旗舰5G基站‘风暴’系列风扇噪音与失效率”六西格玛项目。这个项目源于客户的尖锐投诉,最终不仅挽回了价值数千万的合同,更将PMP的项目管理体系与六西格玛的精益方法论,如手术刀般精准地应用到了硬件质量的根源改善上。这不仅是一次技术攻关,更是一场跨部门、跨公司的协同作战。
1. 背景:一个 “致命” 的噪音
我们的“风暴”系列5G AAU(有源天线单元)是公司的主力产品,已经大规模部署在全球顶级运营商的网络中。然而,在项目交付半年后,我们开始陆续收到来自欧洲某大T客户的升级投诉:部分站点的AAU在夜间会发出令人烦躁的“嗡嗡”声,更糟糕的是,现场维护数据显示,该型号风扇的早期失效率(Early Failure Rate)远超设计规格。
起初,这被当作个别质量问题处理。但当投诉邮件附上了现场录音,以及一份措辞严厉、暗示可能影响后续采购计划的官方函件时,整个公司都紧张了起来。问题的严重性迅速升级:
2. PMP的 “定海神针” :用《项目章程》凝聚焦点
面对来自市场、高层、研发、供应链等多方的压力,混乱是最大的敌人。此时,PMP教给我的第一课——项目整合管理——发挥了关键作用。我没有急于召集技术人员“会诊” ,而是迅速与产品总监、质量总监沟通,起草了一份紧急《项目章程》(Project Charter),并获得了公司VP的签批。
这份章程,成为了风暴中心的“定海神针”,它清晰地定义了:
(1)商业论证(Business Case):明确指出此问题每年导致的潜在质保成本超过500万美元,并对公司与核心客户的关系构成重大威胁。项目的成功将直接巩固市场地位。
(2)项目目标(SMART原则):
(3)高阶范围:项目聚焦于某型号风扇本身的设计、物料和制造过程,以及其在AAU整机中的集成测试。暂不涉及AAU的整机散热风道设计。
(4)关键干系人识别:明确了包括硬件研发部、结构设计部、供应链质量工程(SQE)、制造部、测试部、客户支持部,以及风扇供应商(A公司)在内的所有核心干系人。
(5)项目经理的授权:授权我(作为PM)组建跨职能核心团队(Core Team),调用必要的测试资源(如可靠性实验室、噪音暗室),并直接向公司质量委员会汇报。
《项目章程》的发布,如同一声号令,将所有人的力量从恐慌和互相指责,转向了同一个清晰的目标。
项目进入执行阶段,我们严格遵循六西格玛的DMAIC(Define, Measure, Analyze, Improve, Control)方法论。这套方法论就像一部侦探小说的大纲,引导我们一步步逼近真相。而PMP的管理框架,则确保了我们这支 “侦探团队” 能够高效协同,不错过任何线索。
(一)D-定义 (Define) 阶段:翻译客户的 “抱怨”
目标:将客户模糊的抱怨,转化为工程师能听懂的技术语言。
1. SIPOC图:我们首先绘制了风扇从生产到最终使用的全流程SIPOC图,宏观地审视了整个价值链。
2. VOC to CTQ(客户声音到关键质量特性)转化:这是定义阶段的精髓。
通过定义阶段,我们将一个棘手的市场问题,成功地分解成了三个清晰、可量化、可执行的工程目标。这正是PMP范围管理中 “收集需求” 和“定义范围”的实践。
(二)M-测量 (Measure) 阶段:建立基线,校准 “尺子”
目标:量化问题的严重性,并确保我们的测量手段是可信的。
“In God we trust, all others must bring data.” 这句在工程界流传的名言,是测量阶段的信条。
1. 测量系统分析(MSA-Gage R&R)
在大规模测试前,我们首先对测量工具进行了验证。我们对公司的噪音暗室和振动分析仪进行了Gage R&R研究,邀请3名测试工程师对10个样品进行重复测量。结果显示,测量系统的%R&R值分别为6.8%和8.2%,均小于10%的红线,证明我们的 “尺子” 是精准可靠的。
2. 数据收集与性能基线建立:我们制定了周密的数据收集计划。

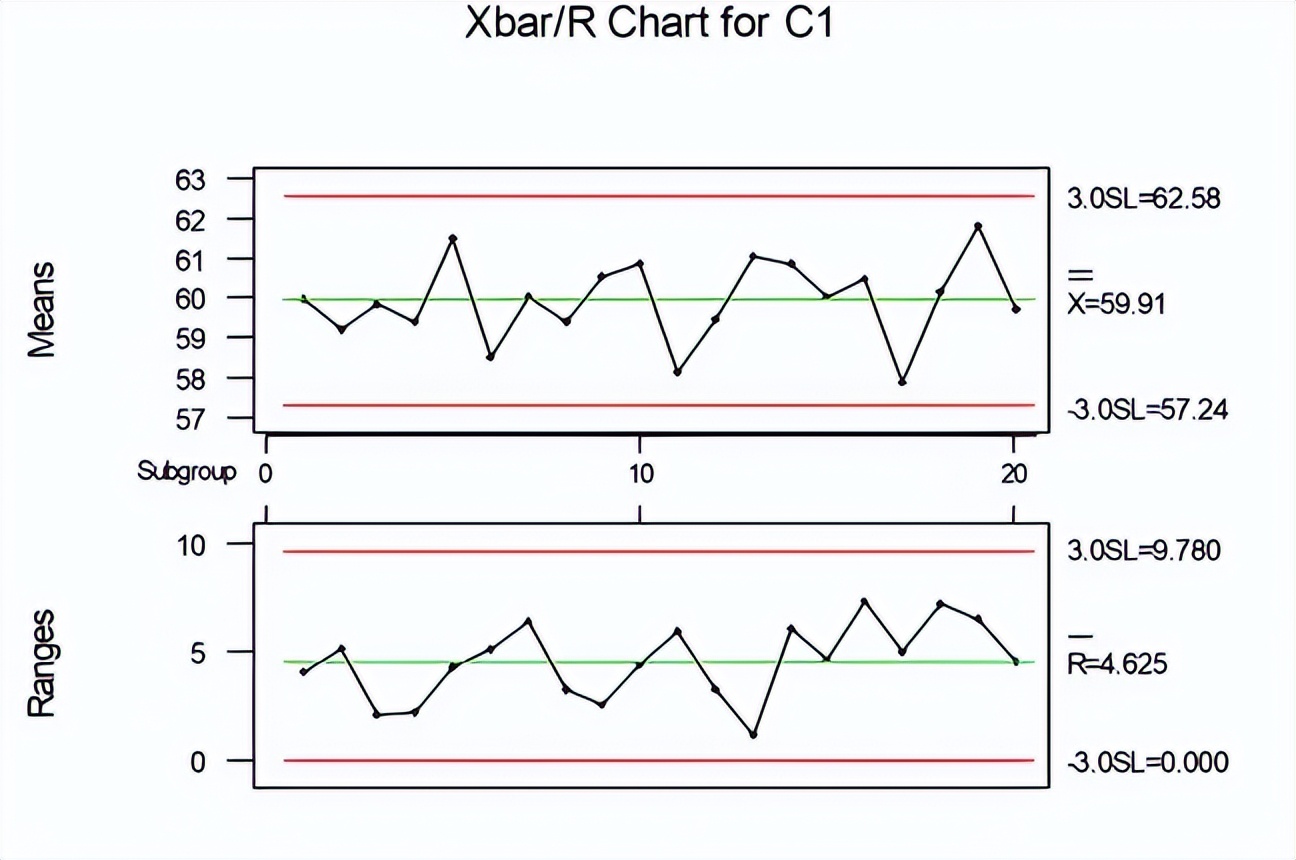

图源:作者
失效分析(FA)报告则指出,超过80%的故障风扇存在轴承受损和润滑脂干涸现象。
测量阶段的成果是残酷但清晰的。它用数据告诉我们,问题是系统性的,而非个例。作为PM,我利用PMP的时间管理,将数据收集和分析任务分解到天,每日跟进,确保在项目里程碑节点前拿出了这份无可辩驳的基线报告。
(三)A-分析 (Analyze) 阶段:剥丝抽茧,锁定真凶
目标:在纷繁复杂的可能性中,找到导致问题的根本原因。
这是项目最核心的“头脑风暴”与“数据挖掘”阶段。我组织了来自我司和供应商A公司的联合技术团队,进行了为期三周的集中分析。
1. 鱼骨图(Ishikawa Diagram)分析:我们围绕“噪音超标和早期失效”这两个顶层问题,从“人、机、料、法、环”五个维度展开了深入的头脑风暴。

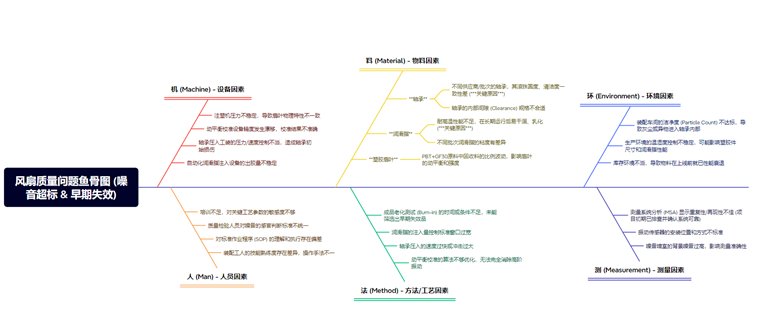

图源:作者
2. 数据驱动的根本原因验证:我们没有停留在猜测,而是用数据逐一验证。
3. 试验设计(DOE):为了探究除轴承外的其他关键因素,我们针对风扇的装配工艺设计了一个2水平3因子的全因子DOE。
DOE的结果揭示了一个关键的交互效应:高精度动平衡配合2.5mg的润滑脂注入量,能大幅降低噪音增量,但前提是必须使用A公司的轴承。对于B公司的轴承,这些改进措施效果甚微。
至此,真凶浮出水面:核心原因是主要轴承供应商(B公司)的物料质量不稳定,而我们现有的工艺参数组合未能有效抑制这一物料差异带来的影响,甚至在某些情况下会放大它。
在分析阶段,作为PM,我深度践行了PMP的沟通管理和干系人管理。每周组织联合团队评审会,确保信息透明,尤其是与供应商的沟通,我们不是指责,而是共享数据,共同分析,将他们从“问题方”转化为“解决方案的合作伙伴”。
(四)I-改善 (Improve) 阶段:对症下药,系统升级
目标:制定并实施能够根除问题的解决方案。
基于分析阶段的结论,我们制定了一套“标本兼治”的改进方案:
1. 供应链策略调整(治本):
2. 制造工艺优化(治标):
3. 验证与确认:我们生产了200个采用全新方案的风扇,进行了包括全性能测试、高温高湿下的加速寿命测试(HALT)在内的全套验证。结果喜人:平均噪音降至38.5dBA,可靠性测试推算的FIT Rate降至150,全面超越项目目标。
在实施改善方案时,我们运用了PMP的风险管理,对新方案可能带来的风险(如A公司产能是否足够、新工艺参数是否会降低生产效率等)进行了评估,并制定了应对计划。
(五)C - 控制 (Control) 阶段:固化成果,杜绝再犯
目标:建立一套长效机制,确保改进成果能够永久保持。
一次成功的救火不叫成功,建立起防火系统才是。
1. SPC(统计过程控制):我们在供应商和自己的产线上,针对关键参数建立了SPC控制图。例如,要求轴承供应商提供关键尺寸的Cpk报告,在我司产线上对风扇下线噪音进行实时监控。

新Cpk值:1.55 (过程能力充分且稳定)【图源:作者】
2. 标准化与知识管理:
3. 控制计划(Control Plan):制定了详细的控制计划,明确了从进料检验(IQC)、过程控制(IPQC)到出货检验(OQC)的每一个控制点、监控方法、频率和异常处理流程。
4. 项目收尾:我组织了正式的项目收尾会议,向所有干系人(包括客户)展示了项目的完整过程和最终成果。我们将全套标准化文件正式移交给供应链和制造部门,并获得了他们的签收。
最后,我们团队一起完成了经验教训总结(Lessons Learned),为公司未来的质量改进项目留下了宝贵的财富。这正是PMP项目收尾过程组的最佳实践。
复盘整个项目,如果说六西格玛DMAIC是解决问题的“手术刀”,那么PMP项目管理框架就是构建整个现代化“手术室”的蓝图和管理规程。

图源:作者
在通信设备这个“失之毫厘,谬以千里”的行业,质量不是检验出来的,而是设计和制造出来的。这个项目的成功,不仅仅是解决了一个风扇的问题,更是对我们整个质量管理体系和项目执行能力的一次淬炼。
它让我深刻地认识到,六西格玛提供了深入技术细节、用数据说话的科学路径,而PMP则提供了驾驭复杂性、整合资源、管理风险的宏观视角和结构化框架。当严谨的数据分析(六西格玛)与系统的管理流程(PMP)相结合,就能爆发出巨大的能量,将看似不可能解决的问题,一步步化解于无形。
希望这次从危机中走来的实战复盘,能为身处同样高要求、高压力行业中的项目经理们,提供一份可供参考的“作战地图”。
