去年季度复盘,老张的团队数据全场最漂亮:需求交付率 98%,流水线耗时下降 40%,自动化覆盖率提升到 85%。
老板看着报表点头。但复盘结束后,老张拉着我在楼道抽烟,说了句:『数据全是绿的,但业务方还是不满意。我不知道哪里出了问题。』
我问他:『你们交付率 98%,交付的是什么?业务方真的需要这些东西吗?』
他愣住了。
后来我帮他梳理,发现问题的根源很朴素:整个团队混淆了目的、目标和指标。所有人都在拼命优化指标,但没人记得这些指标到底在服务什么目标,更没人问过这些目标是否对齐了业务目的。
这个问题太常见了。我见过太多团队——报表越来越好看,业务越来越拉胯。

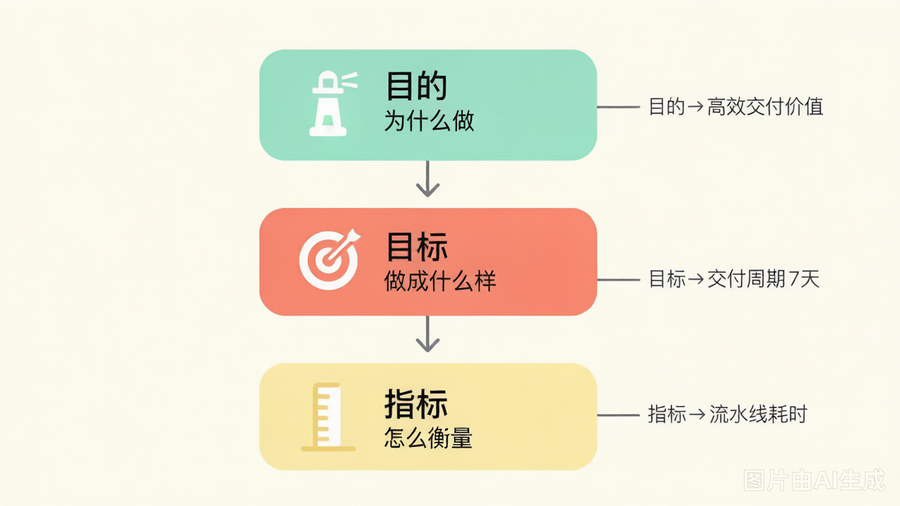

先说清楚三个词的关系。
目的,回答的是「为什么做这件事」。它是初心,是终极价值,抽象、长远、不太会变。
目标,回答的是「要做成什么样」。它是为了实现目的而拆出来的阶段性成果,可落地、可推进、可验收。
指标,回答的是「怎么判断做成了」。它是衡量进度的尺子,本身没有价值,只有绑定目标时才有意义。
举个我自己团队的例子。我们做 DevOps 平台——
目的:让研发团队更高效、更稳定地交付业务价值。
目标:本季度将平均需求交付周期从 14 天缩短到 7 天,同时将严重线上故障控制在每月 2 次以内。
指标:交付周期天数、流水线耗时、故障次数、回滚率、变更失败率。
看出层次了吗?目的是方向(为什么要做),目标是结果(做成什么样),指标是刻度(怎么衡量)。

翻车通常发生在哪?发生在你把尺子当成了终点。
职场里有句高频对话:『这只是指标,不是目标。』
很多人听不懂这句话。不是说指标里已经包含了数字和时限吗?它跟目标有什么区别?
区别在一个公式上:
指标(尺子维度)+ 阈值 + 时限 = 量化目标
举个例子对比一下。
指标:季度线上故障次数。这只是一个统计维度,一把尺子。它本身没有好坏,只是一个刻度。
量化目标:本季度严重线上故障 ≤ 2 次。尺子加上标准加上时限,才是一个要追求的结果。
搞混这两者的后果很严重。我见过一个团队为了降低故障统计数字,开始隐匿 P3 级别的小故障,修改统计口径,把一些故障降级处理。指标确实变好看了。但系统的实际稳定性没有任何改善,甚至更差了——因为小故障被掩盖了,没人去修根本原因。
尺子被扭曲了,用它量出来的「成功」自然也是假的。
理清三者关系之后,你会发现团队里的很多无效内卷,根源就三种。

第一种:把目标当目的。
老张的团队就是这样。他们的目标是「流水线提速」,于是拼命优化构建时间、并行测试、缓存策略。流水线确实快了,但业务方的痛点是需求排期太长,跟构建速度没多大关系。他们完成了一个目标,却偏离了「高效交付业务价值」这个目的。
第二种:把指标当目标。
为了自动化覆盖率从 80% 拉到 90%,团队开始给那些没有意义的 getter/setter 写测试。覆盖率上去了,质量没变。更糟的是,这些无意义的测试还要维护,反而拖慢了后续开发。
第三种:堆砌无效指标。
周报里 15 个指标,每个都在跟踪。但你要问「这些指标哪个能告诉你业务目标达成了没有」,没一个人答得上来。指标多到变成了噪音,团队花在报表上的时间比写代码的时间还多。
搞清楚问题之后,老张做了几个调整,我觉得值得分享。
第一步,每定一个目标,先往回问一句:这个目标服务的目的是什么? 如果答不上来,这个目标就不要定。
第二步,每个指标挂靠一个明确的目标。如果你说不出这个指标在衡量哪个目标,就砍掉它。 指标越少越好,关键是每个都能回答「所以呢」。
第三步,定期做一次逆向校验:从指标出发,往回推导——指标达标了,目标就一定达成了吗?目标达成了,目的就一定对齐了吗?如果推导链条断了,说明你选错了指标或目标。
老张后来跟我说:『砍掉了 10 个指标之后,团队反而更清楚了要做什么。』
回到开头。
目的是你要抵达的远方,目标是路上的一个个驿站,指标是车上的里程表。
里程表数字一直在涨,不代表你在对的方向上跑。你得时不时抬头看看路牌,确认自己还在去往目的地的路上。
先定目的,再拆目标,最后配指标。顺序反了,跑得越快偏得越远。
