社区首页 >专栏 >案例分享|被时差折磨的项目,如何重建沟通秩序?

案例分享|被时差折磨的项目,如何重建沟通秩序?

原创
作者头像
才聚项目管理
发布2025-11-28 14:29:13
发布2025-11-28 14:29:13
1080
举报

欧洲的算法还在迭代,深圳的产线已经停摆,美国的客户在催着要Demo……当一个AIoT项目横跨三个时区,传统的沟通方式只会让项目经理沦为“传声筒”和“背锅侠”。本文复盘一个真实的跨国AIoT项目,深度解析如何利用PMP®沟通管理理念,通过 “沟通矩阵” 、 “日不落协同节奏” 和 “黄金时区表” ,将时差劣势转化为交付优势。

一、引言:凌晨三点的夺命连环Call

做过跨国项目的PM(项目经理)都有过这样的体验:你的手机必须24小时开机,床头必须放着速效救心丸。

那是项目进入PVT(生产验证测试)的关键阶段。凌晨3:00,我被电话惊醒。电话那头是负责供应链的中国工厂负责人,声音急促: “产线停了!欧洲研发发过来的最新固件刷进去,设备直接变砖,无法启动。美国的PM还在睡觉,但这批货明天就要发往加州做现场路测,怎么办?

那一刻,我深刻体会到了什么叫“时空的错位”。

这是一个典型的AIoT(人工智能物联网)跨国项目:

●研发中心(R&D)在德国慕尼黑:负责核心AI算法和嵌入式软件;

●供应链与制造(Supply Chain)在中国深圳:负责硬件堆叠、模具和生产;

●市场与产品(Market)在美国硅谷:负责定义需求和客户交付。

这是一个完美的“日不落”配置,理论上可以实现24小时轮转工作;但现实中,它却变成了一个巨大的“沟通黑洞”。

痛点显而易见:

1. 时差撕裂:德国、中国、美国三地几乎没有完美的共同工作时间。

2. 文化隔阂:德国人的严谨刻板、中国人的含蓄务实、美国人的激进乐观,在压力下演变成互相指责。

3. 行业特性:AIoT项目涉及软硬结合,软件的敏捷(Agile)与硬件的瀑布(Waterfall)在跨国背景下冲突加剧。

本文将基于PMP®(项目管理专业人士)知识体系中的沟通管理与干系人管理,复盘我们是如何通过建立规则和工具,将这个濒临失控的项目拉回正轨的。

第一部分:失控的根源——不仅是时差,是沟通模型的失效

在项目初期,我们天真地认为:只要有Slack、Zoom和邮件,沟通就不是问题。但随着项目深入,由于缺乏系统的沟通规划(Plan Communications Management),我们陷入了典型的“信息熵增”陷阱。

1. 信息的非对称与衰减

在PMP®理论中,沟通模型包含编码、传递、解码三个环节。在跨国项目中,噪音(Noise)被无限放大。

●场景还原:美国PM用英语写了一个需求:“Make the sensor response faster.”(让传感器响应更快)。

●德国团队解码:认为是算法优化问题,闭关一周重写了滤波算法,提升了50ms响应速度。

●中国团队解码:认为是硬件灵敏度问题,直接换了一个更昂贵的高灵敏度传感器模组。

●结果:两边都没错,但集成在一起时,因为灵敏度过高加上算法过于激进,导致设备在静止状态下数据乱跳(Ghost touch)。

2. 隐形干系人的忽视

我们忽略了相关方参与计划(Stakeholder Engagement Plan)中的文化因素。

德国工程师习惯邮件确认一切,认为“没回复就是默认同意”;而中国供应商习惯微信语音解决问题,认为“邮件太正式,发了邮件没打电话就是不着急”。这种习惯差异导致了关键变更(Change Request)在传递链条上断裂。

第二部分:重建秩序——基于PMP®的三大实战工具

痛定思痛,我们决定暂停盲目的“加急”,回归项目管理本源。根据PMP《PMBOK指南》,沟通管理的核心不在于 “多说话” ,而在于 “在正确的时间,把正确的信息,用正确的方式,传递给正确的人” 。

为此,我们设计了三套核心工具。

工具一:全景式沟通矩阵(Communication Matrix)——定规矩

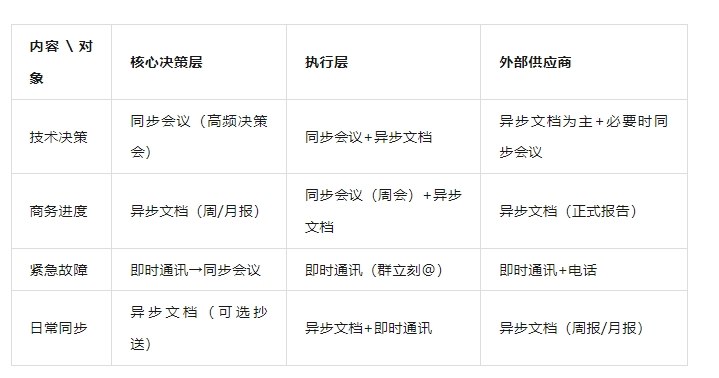

在混乱的跨国项目中,最可怕的是“全员广播”。一封邮件抄送给30个人,结果没一个人负责。我们建立了一份严格的分层沟通矩阵。

实战落地策略:

1. 定义“紧急”的标准:

并非所有事情都值得半夜打电话。我们规定,只有阻碍关键路径(Critical Path)且导致停线/停工超过4小时的问题,才定义为Level 1紧急,允许跨时区电话“骚扰”。其余问题,必须走异步工单。

2. 语言与语境的标准化:

AIoT行业术语繁多。我们建立了一个“跨国术语词典(Glossary)” 。例如,明确定义 “EVT” (工程验证测试)在德国标准和中国工厂标准中的具体交付物差异,杜绝模糊词汇。

3. 渠道分流原则:

●Jira/Confluence:唯一真理来源(SSOT)。任何口头决定必须在24小时内落入文档。

●Email:仅用于正式里程碑确认和跨部门通告。

●Instant Message (Slack/WeChat) :仅用于提醒和非正式讨论,严禁用于发布变更指令。

工具二:Follow the Sun(日不落)协同节奏——抢时间

既然时差无法消除,那就利用它。PMP强调资源优化,我们利用时区差异,将原本串行的工作并行化,建立了一套接力棒机制。

●09:00 (CN) / 17:00 (US -1天) :中国团队上班,接收美国团队留下的需求和反馈,开始硬件调试和生产。

●17:00 (CN) / 10:00 (DE):中国团队下班前,将硬件测试数据和遇到的Bug打包,通过 “站会” 移交给刚上班的德国团队。

●18:00 (DE) / 09:00 (US):德国团队处理一天的代码,下班前将最新的固件版本和功能演示视频移交给刚上班的美国团队进行验证。

实战落地策略:

1. 标准化的交接文档(Handover Protocol):

就像医院换班一样,不管是研发还是测试,下班前必须填写“交接单”。

●今日完成:[具体Task ID]

●遗留问题: [Blocker描述]

●需对方协助: [明确到具体人名]

如果不写交接单,第二天早会必须发红包(团队激励的小手段)。

2. 利用“时差红利”修Bug:在AIoT项目中,硬件Bug和软件Bug往往交织。

●中国白天发现硬件偶发故障→记录数据→德国人睡觉。

●德国人起床(中国傍晚),分析数据,修改固件→中国人睡觉。

●中国人起床(德国凌晨),刷入新固件验证。

●效果:原本需要3天交互的问题,通过这种轮转,缩短到24小时内闭环。

工具三:黄金时区会议表(Golden Hour Chart)——保效率

最痛苦的莫过于开会。让美国人早起,还是让中国人熬夜?这是一个博弈。我们制定了“黄金时区表”,最大限度减少对个人生活的侵占,体现PMP中对“资源(人)”的关怀。

(1)Slot A(中德握手):北京时间16:00-18:00=慕尼黑 09:00-11:00。

用途:软硬件联调会、供应链技术确认。这是最高效的时段。

(2)Slot B(德美握手):慕尼黑17:00-19:00=加州08:00-10:00。

用途:产品需求评审、算法效果验收。

(3)Slot C(中美握手-痛苦区):北京时间08:00-09:00=加州16:00-17:00(前一天)。

用途:仅用于项目最高层级的进度同步(Steering Committee),每周一次,严格控制在45分钟内。

拒绝“全员大会”:

除非项目启动或重大危机,我们取消了三方同时在线的例会。改为“双边会谈+会议纪要透明化” 。作为项目经理,我成为了那个唯一的 “连接器” ,参加所有双边会议,负责信息的传递和翻译,而不是拉着几十个人陪跑。

第三部分:行业深水区——AIoT特有的软硬协同挑战

AIoT项目的特殊性在于,它既有软件的敏捷(Agile),又有硬件的预测型(Waterfall)。在跨国背景下,这种冲突会因为文化差异被放大。

1. 敏捷与瀑布的 “跨国撞车”

●场景:德国软件团队采用Scrum,两周一个Sprint,版本迭代极快。中国硬件团队遵循NPI(新产品导入)流程,开模、试产、验证,周期长达数月且变更成本极高。

●冲突:德国团队在Sprint 3修改了麦克风阵列的算法逻辑,要求硬件更改麦克风孔距。此时中国工厂模具已开,修改意味着报废十万人民币和延期三周。

2. 解决方案:解耦与版本对齐

我们引入了PMP®中的滚动式规划(Rolling Wave Planning)思想,并结合行业特性进行了改良:

1. 硬件作为“基线(Baseline)”:

明确告知德国团队,硬件设计在EVT(工程验证)阶段后即冻结(Freeze)。所有的算法迭代必须基于当前硬件物理特性进行,除非发生重大缺陷。

2. 固件的“中间件化”:

我们在深圳设立了一个小型的“BSP(板级支持包)团队”,作为德国算法和中国硬件的缓冲层。他们负责将底层驱动适配好,向上给德国团队提供标准API。这样,即使硬件微调,德国的上层应用也不受影响。

3. OTA(空中升级)策略前置:

在PMP®风险管理中,要有应对策略。我们深知软件永远改不完,因此在PVT阶段就搭建好了跨国OTA测试环境。中国工厂生产的设备,出厂预装基础版本,发到美国后,通过云端自动拉取德国最新的算法包。这极大地缓解了出货前的软件封版压力。

第四部分:文化解码——从“沟通”到“共情”

PMP®强调人际关系与团队技能(Interpersonal and Team Skills)。在跨国项目中,工具只能解决60%的问题,剩下40%靠文化智商(Cultural Intelligence)。

1. 读懂 “字面背后的意思”

(1)德国团队(低语境文化):当他们说“There is a risk”(有风险)时,意味着他们已经计算过概率,且如果不解决绝对不会放行。

对策:必须用数据和测试报告回应,不要试图用“差不多”、“应该没问题”来糊弄。

(2)中国团队(高语境文化):当他们说“我们需要研究一下”或“尽量配合”时,通常意味着“这事很难,可能做不到,但我不好意思直接拒绝你”。

对策:作为PM,需要私下(Off-line)找中国负责人确认真实难度,而不是盲目乐观地在进度表上打勾。

(3)美国团队(结果导向):他们不关心你怎么做,只关心“When can I have it?”(什么时候能给我)。

对策:管理期望值(Manage Expectations)。给美国的时间表要留有Buffer(缓冲),因为他们会默认把你的Deadline当成最晚期限。

2. 建立 “虚拟信任”

远程团队最大的敌人是“非人化”(Dehumanization)。你觉得对方只是一个发邮件的机器,或者是一个只会制造Bug的ID。

我们实施了“虚拟茶水间”计划:

1. 视频会议必须开摄像头:看到对方的表情,能减少50%的误解。看到对方黑眼圈,能增加30%的同情。

2. Show & Tell:在每周例会前5分钟,轮流分享一张各自城市的照片或办公桌上的物品。当德国工程师展示他家后院的雪景,中国工程师展示公司的猫,距离感瞬间拉近了。

3. 里程碑庆祝:项目过点(Gate Review)成功后,虽然不能聚餐,但我们会给三个团队订当地的外卖(Pizza或奶茶),在Zoom上一起“云干杯”。

第五部分:实战总结——PMP在跨国项目中的价值重塑

回到文章开头那个“凌晨三点的危机”。

在使用上述方法重构管理体系后,那个危机是如何解决的?

1. 查找责任:通过Jira记录,我们发现是美国团队临时变更了测试用例,但没有同步给中国工厂的烧录工位。

2. 快速响应:触发Level 1紧急沟通流程。我作为PM,在黄金时间(中国早上/美国傍晚)拉通了双方技术负责人。

3. 解决问题:利用OTA机制,中国工厂暂停发货2小时,德国团队远程推送了回退版本的补丁,工厂通过局域网批量更新,成功救回了这批设备。

3. 经验教训登记册(Lessons Learned Register):事后,我们将“固件版本号与硬件批次号的强制校验逻辑”写入了产线MES系统,彻底封堵了此类风险。

给AIoT项目经理的建议:

1. 工具显性化:不要依赖人的自觉,要依赖矩阵、流程和文档。

2. 节奏规律化:让团队形成生物钟,知道什么时候该接收信息,什么时候该专注产出。 3. 文化包容化:尊重差异,PM就是那个负责“翻译”文化和语境的桥梁。

结语

跨国AIoT项目管理,本质上是在管理不确定性和连接孤岛。PMP®提供了一套严谨的骨架(过程组与知识领域),而项目经理需要因地制宜,填入有血有肉的行业经验和沟通技巧。

当时差不再是借口,而是被转化为“24小时连续作战”的战略资源时,你才能真正体会到全球化协同带来的巨大成就感。

附录:即插即用的跨国沟通检查清单(Checklist)

为了让大家能直接上手,我整理了一份简易Checklist,建议在项目启动会(Kick-off Meeting)上与各方达成共识:

●主要时区表:是否所有人都清楚各地的UTC偏移量及夏令时切换时间?

●法定节假日:中国春节、德国圣诞节、美国感恩节是否已在甘特图中标记并预留Buffer?

●IM工具:是否统一了即时通讯软件?(国内微信,国外Slack/Teams,是否解决了网络访问问题?)

●语言规范:所有的文档、注释、提交记录(Commit Message)是否强制规定为英语?

●紧急联系人树:每个模块在每个时区是否有唯一的“值班人”(POC)?

●会议礼仪:是否规定了会议纪要必须在会后24小时内发出并由参会者确认?

希望这篇实战复盘,能给正在被时差折磨的你,带来一丝清凉和秩序。

本文为才聚学员投稿的原创作品。

原创声明:本文系作者授权腾讯云开发者社区发表,未经许可,不得转载。

如有侵权,请联系 cloudcommunity@tencent.com 删除。

原创声明:本文系作者授权腾讯云开发者社区发表,未经许可,不得转载。
